Ny 132 kV linje Øren

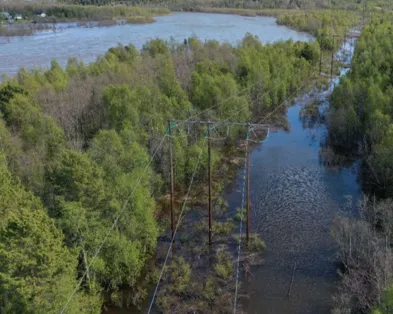

Som følge av at eksisterende 132 kV-linje ble utsatt for flom, besluttet Alut å flytte linjetraseen. Dette medførte riving av om lag 1,2 km eksisterende linje, samt bygging av en ny tilsvarende linje. Linjen er utført med tremaster og 150 mm² FeAl-leder.
Oppdragsgiver
Alut AS
Leveransetype
Montasje
Oppstartspunkt
2023
Ferdigstillelse
2023
Vi har levert en rekke tjenester til prosjektet
- Koordinering og oppfølging på byggeplass
- Transport og håndtering av materiell
- Montasje av traverser, opphengs materiell og strekking av liner med tilkoblinger
- Bistått demontering og deponering av stolper og liner
